معاون طرح و توسعه شرکت آب منطقهای مازندران:
به گزارش روابط عمومی شرکت آب منطقهای مازندران، افراسیاب میرزایی با اشاره به طول 20 کیلومتری خط انتقال آب از بابلسر به فریدونکنار اظهار کرد: تا کنون نزدیک به 9 هزار و 500 متر از این خط انتقال اجرا شده و اجرای مسیر باقیمانده نیز در حال انجام است.

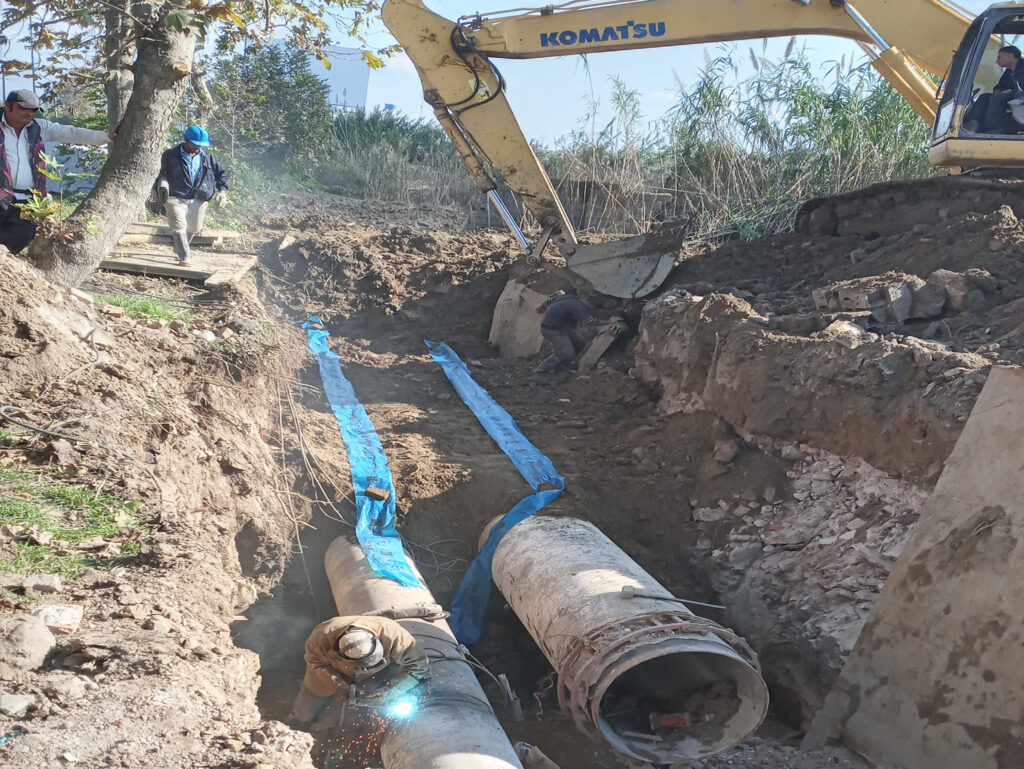

وی افزود: از 9.5 کیلومتر خط انتقال اجرا شده، 7500 متر خط موازی با لولههای به قطر ۶۰۰ و ۹۰۰ و همچنین 2000 متر خط لوله ۶۰۰ میلیمتر است.
معاون طرح و توسعه شرکت آب منطقهای مازندران با بیان اینکه خط انتقال بابلسر-فریدونکنار قطعه پایانی طرح بزرگ آبرسانی به شهرهای گروه الف مازندران محسوب میشود، خاطرنشان کرد: در این طرح علاوه بر خط انتقال 20 کیلومتری، یک مخزن 10 هزار متر مکعبی و تاسیسات پمپاژ در روستای اجاکسر نیز طراحی شده و ساخت یک پل فلزی روی رودخانه بابلرود برای عبور خط لوله و تکمیل نقاط انفصالی نیز از اجزای طرح است.

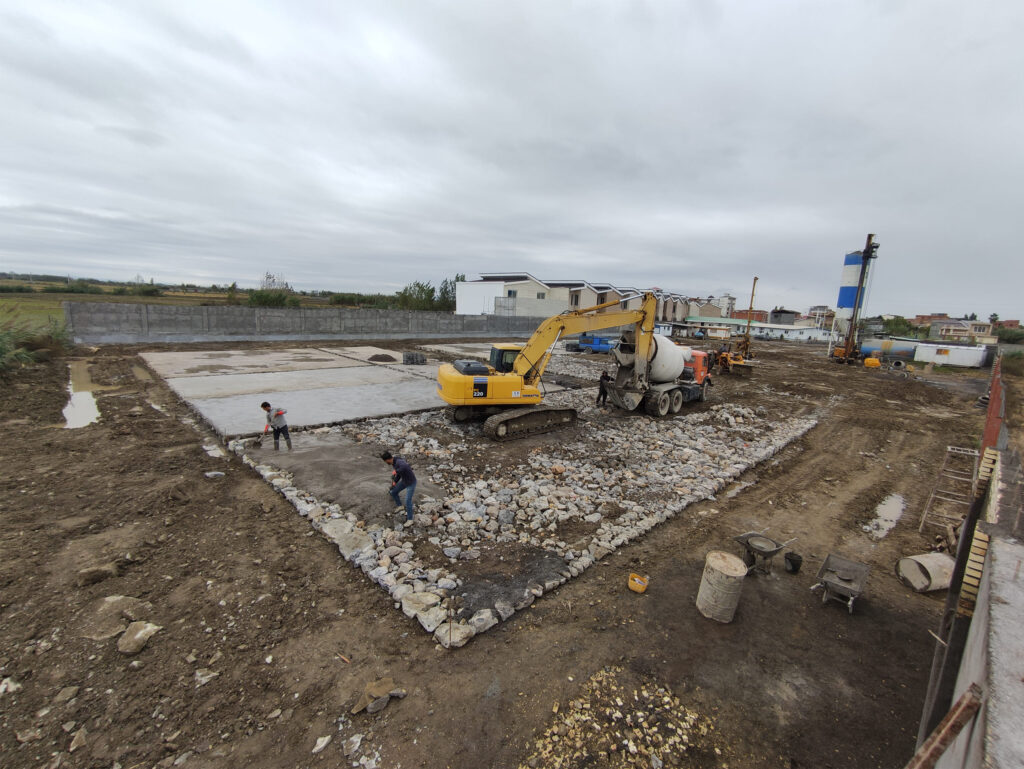

میرزایی درباره پیشرفت فیزیکی مخزن 10 هزار متر مکعبی اجاکسر گفت: تحکیم بستر، فونداسیون، ستونها، 95 درصد از دیوارها و 30 درصد از سقف مخزن اجرا شده و پس از تکمیل مخزن نیز عملیات اجرایی ساختمانهای جنبی و تاسیسات پمپاژ آغاز میشود.
وی با بیان اینکه در حال حاضر پیشرفت فیزیکی طرح جلوتر از میزان رقم پرداختی به پیمانکاران است، تصریح کرد: با توجه به فعالیت در همه جبهههای کاری که به سرعت مناسب عملیات اجرایی منجر شده است، در میزان رقم پرداختی به پیمانکاران عقبتر از برنامه هستیم. اما با همکاری پیمانکاران و با وجود بدهی 300 میلیارد تومانی نسبت به پیشرفت فیزیکی موجود، خوشبختانه طرح متوقف نشده است.
معاون طرح و توسعه شرکت آب منطقهای مازندران اظهار کرد: بدون احتساب بدهی 300 میلیارد تومانی به پیمانکاران، 450 میلیارد تومان دیگر برای تکمیل طرح نیاز است. امیدواریم با حمایت مسئولان استانی و ملی اعتبارات مورد نیاز در زمان مناسب تخصیص یابد.
